2021年1月21日施工安装进展汇总
施工安装 完成情况 |
楼号 |
楼层 |
施工安装主要任务 |
累计% |
C1# |
主体一层 |
北段基础梁模板安装 |
100 |
北段基础梁钢筋绑扎 |
100 |
主体二层 |
构造柱、压顶模板拆除 |
100 |
主体三层 |

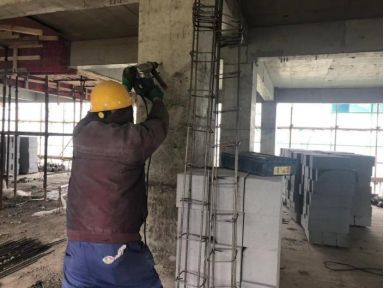

北段构造柱、压顶模板加固 |
80 |
主体四层 |

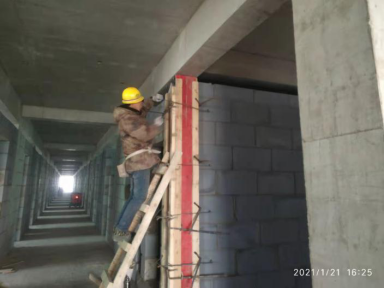

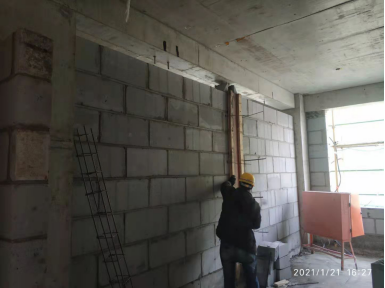

墙体砌筑 |
55 |
主体五层 |
二次结构植筋 |
90 |
屋面层 |
楼梯间墙体砌筑 |
95 |
C2# |
基础 |

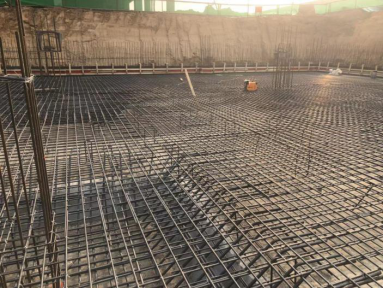

基础地下室外墙、柱筏板插筋 |
100 |
基础外墙止水钢板焊接固定安装 |
100 |
基础墙体模板安装 |
100 |
C3# |
主体一层 |
±0以下砌体 |
70 |
主体三层 |
墙体砌筑 |
90 |
主体五层 |
墙体砌筑 |
5 |
二次结构钢筋绑扎 |
30 |
二次结构植筋 |
70 |
|
|
|

|
