2021年3月1日施工安装进展汇总
施工安装 完成情况 构造柱 |
楼号 |
楼层 |
施工安装主要任务 |
累计% |
C1# |
主体一层 |

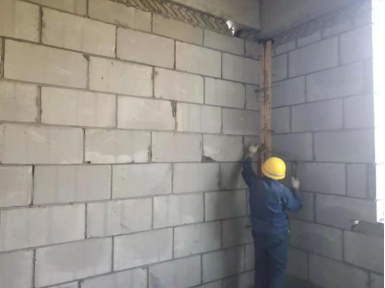

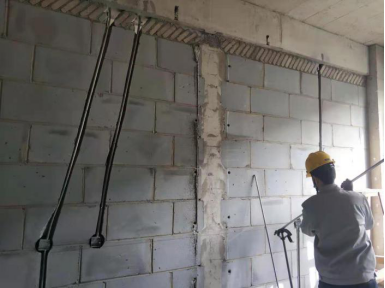

墙体砌筑 |
95 |
主体二层 |
卫生间管道井抹灰 |
85 |

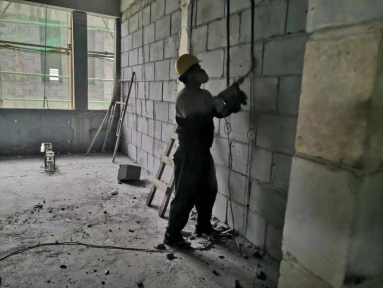

水电管线开槽+埋管 |
50 |
主体三层 |
水电管线开槽+埋管 |
85 |
粉刷喷浆挂网钉钩 |
40 |
卫生间、管道井、开水间抹灰 |
50 |
墙体冲筋灰粉饼 |
35 |
主体四层 |
卫生间、管道井、开水间抹灰 |
60 |
主体五层 |
二次结构构造柱混凝土浇筑 |
90 |
二次构造柱模板拆除 |
85 |
卫生间、管道井抹灰 |
20 |
主体六层 |
构造柱模板安装 |
100 |
构造柱模板拆除 |
30 |
构造柱混凝土浇筑 |
90 |
C2# |
基础 |
模板拆除 |
95 |

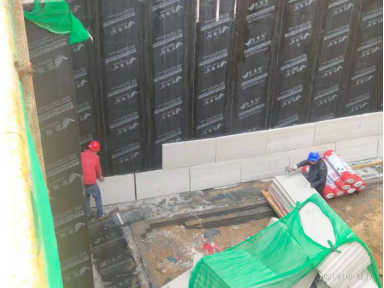

外墙防水保护层聚苯板粘贴 |
25 |
主体一层 |
柱模板拆除 |
90 |
主体二层 |
顶板模板安装 |
70 |
顶板梁钢筋绑扎 |
35 |
满堂架搭设 |
90 |
C3# |
主体一层 |
墙体砌筑 |
85 |
主体二层 |
管道井粉刷 |
70 |
北段墙体管线开槽+埋管 |
30 |
主体三层 |
北段墙体管线开槽+埋管 |
80 |
主体四层 |
二次结构构造柱混凝土浇筑 |
90 |
主体六层 |
二次结构过梁压顶模板安装 |
70 |
|
|
|

|
